粘滞阻尼器是新产品,但其安装并不复杂,施工过程和一般的钢结构安装相似。只要在设计和施工中注意以下三点,按照一般钢结构的安装规范,即能够保证粘滞阻尼器的安装质量。
1、设计中要特别注意阻尼器连接板和结构梁、柱相交节点处的承载力设计,否则节点处的首先破坏就会导致结构破坏,此时粘滞阻尼器不仅无法正常发挥作用,还会起到相反作用。
2、由于粘滞阻尼器是相对精密的装置,现场安装误差要求控制在±10mm范围内,所以安装中所用的支撑型钢建议现场精确测定后制作;水平安装的粘滞阻尼器应尽量保持轴线水平以发挥其最大效果。
3、砌在墙内的粘滞阻尼器应预留作用空间,不能因墙的阻挡限制了粘滞阻尼器的运动。
在四川地区进行粘滞阻尼器施工流程:
一、施工准备
1.核对安装信息:在施工前,需要核对安装节点、安装尺寸、节点板、销轴、阻尼器是否符合图纸设计要求。
2.人员培训:对施工人员进行安全教育和技能培训,确保他们熟悉施工流程、掌握操作技能,并了解相关的安全规范。
二、施工流程
1.耳板预埋件施工
承台/吊柱定位及钢筋绑扎:根据设计图纸,确定承台和吊柱的位置,并进行钢筋的绑扎工作。
粘滞阻尼器耳板预埋件定位:在承台或吊柱上确定耳板预埋件的位置,并进行标记。
预埋件焊接:将预埋件与承台或吊柱的钢筋进行焊接,确保预埋件的稳定性和牢固性。
预埋件定位校核:对预埋件的位置进行校核,确保其符合设计要求。
承台/吊柱模板安装与混凝土浇筑:完成预埋件施工后,进行承台或吊柱的模板安装,并进行混凝土的浇筑工作。
预埋件验收:在混凝土浇筑完成后,对预埋件进行验收,确保其位置准确、无偏移。
2.阻尼器安装施工
清理耳板预埋件:将耳板预埋件上的混凝土浆及锈斑等杂物清理干净,确保预埋件表面平整。
阻尼器尺寸测量及编号:测量阻尼器的安装控制尺寸,并根据现场实际长度调整阻尼器总长度,然后进行编号。
阻尼器及木箱的装卸:将阻尼器及其木箱运送到施工现场,并进行装卸工作。
耳板定位:在清理好的耳板预埋件上,采用全站仪定出耳板的竖向及水平中心线,然后根据中心线定出耳板边线。采用定向葫芦把耳板抬高,使耳板外边线与所定耳板边线重合。
焊接耳板:将耳板焊接至耳板预埋件上相应位置,焊接完成后进行焊缝探伤检查。
阻尼器定位与复核:将阻尼器吊运至安装位置,并采用全站仪对阻尼器及其耳板进行定位复核,确保阻尼器安装准确。

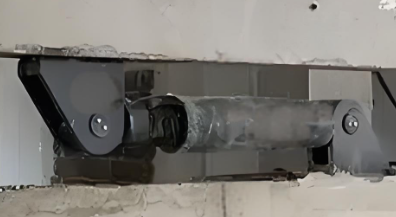

焊接阻尼器:将阻尼器两端的双耳环座焊固在耳板上,完成阻尼器的安装工作。
